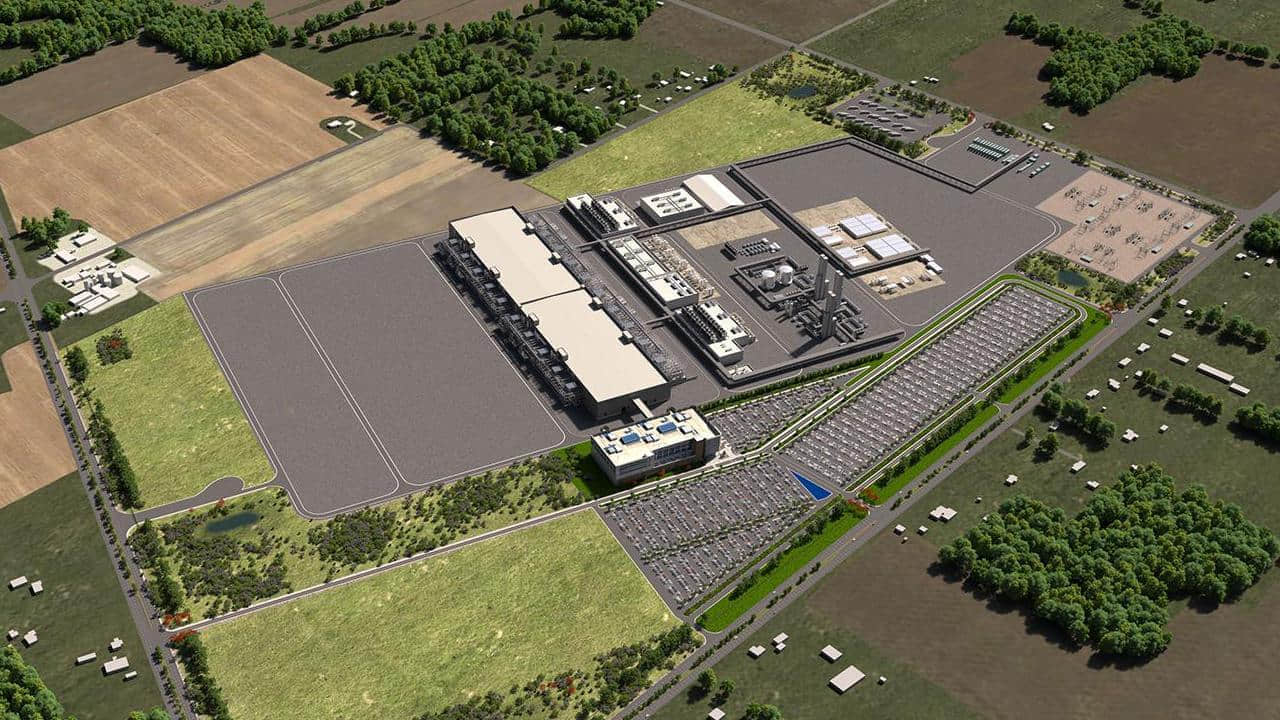

财务困境已多次迫使英特尔推迟俄亥俄州工厂的建设和设备安装计划。随着项目时间表延至2031年,该延期开始波及英特尔的合作伙伴。据NBC4i报道,该公司目前预计其俄亥俄州晶圆厂将于2031年启动芯片生产,这导致美国电力公司俄亥俄州分公司(AEP Ohio)斥资9500万美元建造的变电站处于闲置状态——若英特尔工厂未投产,该变电站无法启用。
英特尔将这座曾被称为“硅心之地”的半导体工厂延期至2031年的决定,使得AEP Ohio已完成建设的电力基础设施被迫闲置。该电力公司专门建造的大型变电站原为满足英特尔预期用电需求,如今却需等待数年才能获得投资回报。早在2024年9月,俄亥俄州公共事业委员会(PUCO)就批准了英特尔与AEP Ohio的财务安排。根据协议,AEP将投资建设500兆瓦的新变电站,待英特尔俄亥俄基地首座晶圆厂(Mod 1)投产后启用。英特尔当时预计投产时间为2027至2028年,这已比原计划的2025年有所推迟。然而2025年初,英特尔又将首座工厂完工时间推迟至2030年,生产启动时间定在2030至2031年。
这座名为“绿教堂”的变电站专为满足英特尔巨大电力需求设计,原定2025年8月投入运营。其供电能力可满足50万户家庭需求,但在英特尔工厂投产前将完全闲置。根据2024年协议,英特尔本可获得20年优惠电价,变电站其他用户则需单独计费。因此双方需重新修订协议。
2025年6月5日,就在AEP Ohio宣布上调电费四天后,英特尔与AEP共同向PUCO提交了修订协议的申请。尽管时间重合,AEP强调电价调整与英特尔协议无关,主要受其覆盖13个州的电网供需变化影响。
待晶圆厂投产后,英特尔的部分用电成本将通过名为“配电投资附加费”的项目由居民账单分摊。该机制已应用于其他基建项目,通常每月增加2至3美元费用。AEP明确表示,在工厂实际用电前,用户账单不会出现任何相关费用。
AEP Ohio指出,绿教堂变电站的建设原本完全契合英特尔2027至2028年投产的计划进度。尽管设施已按时就绪,但因英特尔延期导致设备无法启用,AEP的投资成本无法收回。根据修订方案,AEP正寻求持续的成本覆盖以弥补延期损失,而英特尔同意承担项目超支的额外费用,确保AEP免受“硅心之地”延期造成的财务损失。
